1)制作要求

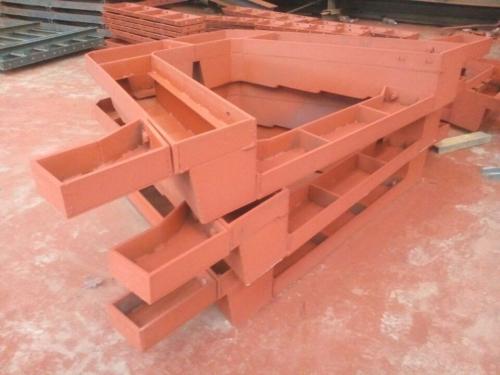

南宁钢模板及骨架等构件采用3号钢和T42号焊条制作,吊环材料不得冷弯、焊缝高度不得小于6mm,长度不得小于60mm。模板在制作组装前,应对所有型钢、钢板进行调直、整平。
在组装焊接时,应有防止模板变形的可靠措施。板面拼缝要尽量设置在纵肋骨架上,要严密平整,不得有错槎。各部位的焊接要牢固,不得有漏焊、夹渣、咬肉和熔穿板面等现象。
板面与骨架可采用间断焊接,焊缝长度不得小于20mm,焊缝间距不得大于150mm,板面与边骨架必须贴紧焊接牢固。除板面外各部件均应清除锈蚀并涂刷防锈漆两遍。
为了提高效率,加快进度,充分重复使用大模板,结合北京市的有关规定,在主体施工阶段采用双班制施工。
大模板支模方法是墙段先摆放两侧阴、阳角模板再摆放盖口模板后摆放等口模板。等、盖口及阳角边框相对应用M16螺栓连接,调整水平尺寸及垂直度,用M25穿墙螺栓相连接。
大钢模板施工工艺:内、外墙阴角板:在安装大模板前,先安装内、外墙阴角模。角模两侧大模板安装后,用螺栓、钢管与两方向大模板边肋锁紧。板面为企口盖口形式。
大模板工程施工顺序:
找平、放线、弹线→ 绑扎本段墙钢筋→ 安装予留洞模板、埋件及管线→支门窗洞口模板→安装角模板→组拼内、一侧大模板→安装组合螺栓 → 安装外、另一侧大模板→ 组合螺栓临时紧固 →调整模板的位置、水平、垂直和顺直 → 复核模板的尺寸及支撑质量 →浇筑本段墙体混凝土→ 墙体混凝土养护→ 按照先支后拆的原则拆除大模板 →清除模板面混凝土残留物→ 刷脱模剂 →支楼板模板 → 绑扎本段楼板钢筋 →浇筑本段楼板混凝土→进入下一施工段循环。
外墙模板工程施工顺序:
外墙模板在下一层完成楼板混凝土浇筑后→ 首先将内模板定位→ 按照锥体小头向外安装穿墙螺栓→拆除外模板组合螺栓 → 将外模板提升到位、穿墙螺栓临时紧固→ 调整模板的位置、水平、垂直和顺直→穿墙螺栓紧固 →复核模板的尺寸及支撑质量 →浇筑本段墙体混凝土 → 墙体混凝土养护。
伸缩缝处外墙模板工程施工顺序:
首先将外模板底部止挡螺栓松开→ 将外模板提升到位 → 紧固底部止挡螺栓→ 按照锥体小头向外安装穿墙螺栓→ 将内模板定位 →穿墙螺栓临时紧固 → 调整模板的位置、水平、垂直和顺直→穿墙螺栓紧固→复核模板的尺寸及支撑质量→ 浇筑本段墙体混凝土 → 墙体混凝土养护。
为防止在浇筑外墙混凝土时污染下层墙体,在大模板下方沿墙四周粘贴宽胶带纸,并用100×100方木撑开,使个别部位流出的浆不至于滴到墙上。
安装前的准备工作:
1.大模板运到现场后,要清点数量,核对型号,清除表面锈蚀和焊渣,板面缝隙要用环氧腻子嵌缝,模板背面要刷好防锈,并用醒目字体注明模板编号,以便安装时对号入座。大模板的平台、护身栏以及铁爬梯,必须齐全。
2.进行模板的组装和试装,必须对自稳角进行调试,检查地脚螺栓是否灵便。
3.吊装前,应对大模板进行试吊装,全面检查模板和吊具的整体稳定性,确无问题后,按设计的安装顺序吊装。
4.在正式安装大模板之前,应先根据模板的编号进行试验性安装就位,以检查模板的各部尺寸是否合适,模板的接缝是否严密,发现问题及时修理,待解决后才能正式安装。
5.安装模板前必须作好抄平放线工作,并在大模板下部抹好找平层砂浆依据放线位置进行大模板的安装就位。
